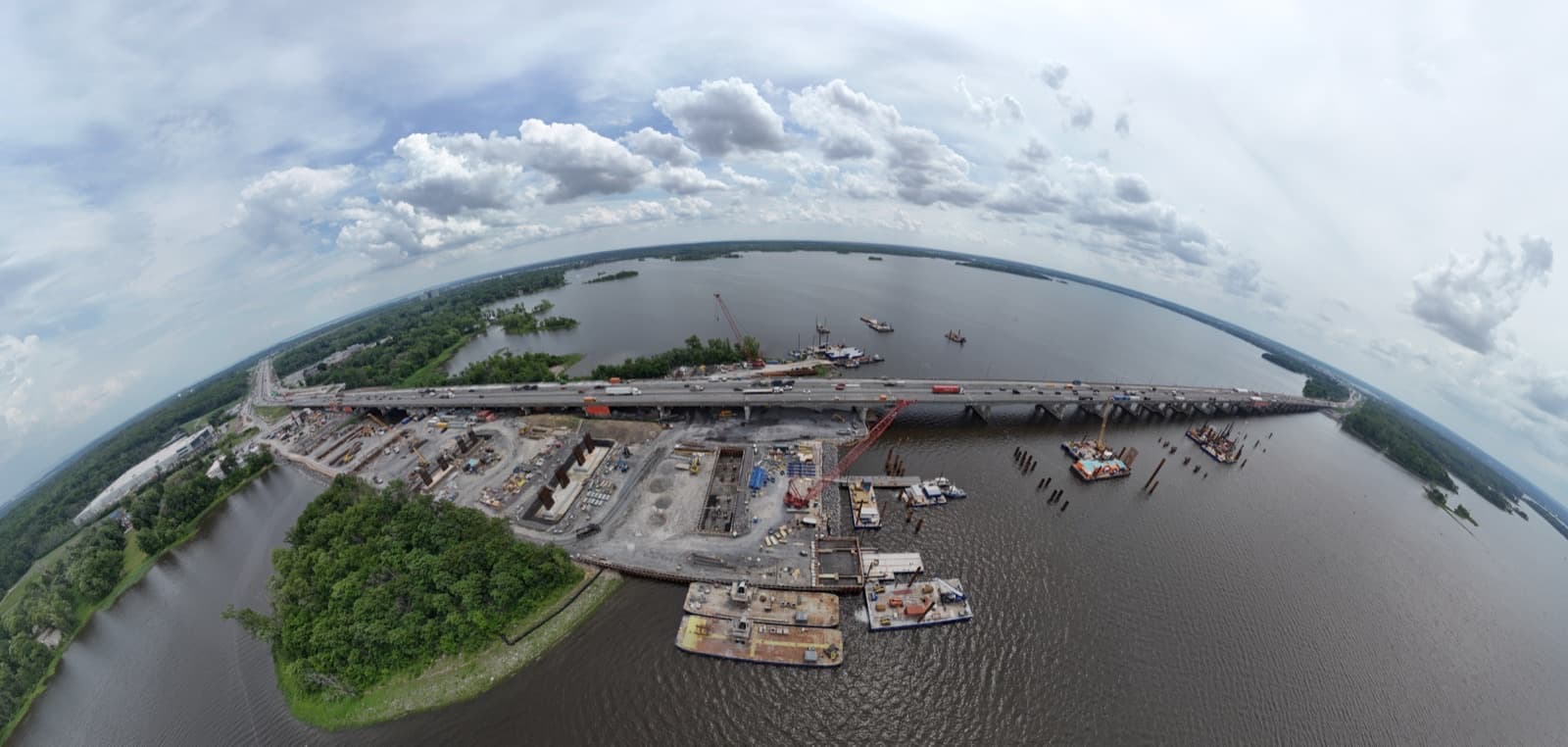

Le pont de l'Île-aux-Tourtes en reconstruction, expliqué

Ce que le plus grand chantier de la région signifie pour votre trajet vers Montréal, d'ici 2030.

Vérifié en dernier le 28 juillet 2026

Le pont de l'Île-aux-Tourtes - le seul lien routier direct entre Vaudreuil-Dorion et l'Ouest-de-l'Île de Montréal - est en pleine reconstruction depuis la fin de 2023, après deux incidents structurels distincts en 2021 et 2023. Voici où en est le projet, ce qu'il en coûte, et ce que ça change pour vous.

Pourquoi ce pont compte autant

Le pont de l'Île-aux-Tourtes porte l'autoroute 40 au-dessus du lac des Deux Montagnes, reliant Vaudreuil-Dorion à Senneville et à l'Ouest-de-l'Île de Montréal. Ouvert en 1966 avec une durée de vie prévue d'environ 35 ans (donc jusque vers 2001), c'est aujourd'hui le seul lien routier direct entre la région et Montréal par ce corridor - environ 81 000 véhicules l'empruntent chaque jour (données 2023), dont environ 11 % de camions.

Deux urgences structurelles, à deux ans d'intervalle

Le 19 mai 2021, le ministre des Transports a ordonné la fermeture complète et immédiate du pont après la découverte de dommages aux armatures d'acier, jugées susceptibles d'avoir affaibli la structure. La circulation a été déviée vers les autoroutes 20 et 30, le péage de l'autoroute 30 a été suspendu, et le train de banlieue Vaudreuil-Hudson est devenu gratuit. Les voies ont rouvert progressivement entre le 31 mai et le 14 juin 2021, mais le nombre de voies d'avant la fermeture n'a jamais été entièrement rétabli.

Une nouvelle fissure a été détectée le 24 novembre 2023, et dès le 2 décembre 2023, le pont a été réduit à une seule voie par direction pour l'hiver. Le maire Guy Pilon a réagi ainsi : « Étais-je surpris? Non. Ce n'était qu'une question de temps. » Un sondage auprès des entreprises de Vaudreuil-Soulanges a ensuite révélé que 68 % des grands employeurs rapportaient une baisse de performance liée aux réductions de voies.

L'échéancier de reconstruction

Selon la page officielle du gouvernement du Québec, la reconstruction se déroule en plusieurs phases :

  • Fin 2026 - ouverture de la première nouvelle structure (5 voies, avec gestion dynamique selon la direction de pointe)
  • Fin 2027 - ouverture de la deuxième structure (6 voies au total, 3 par direction, en tout temps)
  • Fin 2028 - fin des travaux du réseau actif multiusage
  • 2029 - démolition complète de l'ancien pont de 1966
  • 2030 - fin des travaux résiduels (aménagement paysager, etc.)

À vérifier auprès de la Ville : Les détails de cette section n'ont pas pu être clairement confirmés à partir d'une source primaire directe lors de la recherche. Confirmez auprès de la Ville avant de vous fier aux précisions ci-dessus.

Ce que ça coûte

L'estimation du coût a grimpé rapidement : environ 1,4 milliard de dollars en 2022, révisée à 2 milliards en février 2023, puis à 2,3 milliards en avril 2023 - le chiffre actuellement affiché sur la page officielle du projet, entièrement financé par le gouvernement du Québec. Étant donné cet historique de révisions à la hausse en un peu plus d'un an, il ne faut pas être surpris si ce montant change encore. Il n'y a aucun péage prévu sur ce pont.

À vérifier auprès de la Ville : Les détails de cette section n'ont pas pu être clairement confirmés à partir d'une source primaire directe lors de la recherche. Confirmez auprès de la Ville avant de vous fier aux précisions ci-dessus.

L'état actuel de l'ancien pont

Une 4e voie a rouvert le 28 avril 2025, ramenant la limite de vitesse de 60 à 70 km/h après la période la plus restrictive. Selon la page officielle du projet, 5 des 6 voies d'origine sont actuellement ouvertes, avec 3 voies par direction sur les approches de l'autoroute 40. Cette situation évolue au fil des travaux - consultez la page officielle ci-dessous pour l'état du jour.

À vérifier auprès de la Ville : Les détails de cette section n'ont pas pu être clairement confirmés à partir d'une source primaire directe lors de la recherche. Confirmez auprès de la Ville avant de vous fier aux précisions ci-dessus.

Pas de REM, mais le train demeure

Le nouveau pont ne comprendra pas de voie réservée pour un système léger sur rail - le REM (Réseau express métropolitain) de Montréal ne se rend pas jusqu'à Vaudreuil-Dorion; son antenne ouest se termine à Anse-à-l'Orme, dans l'Ouest-de-l'Île, et ne traverse pas ce pont. Le maire Guy Pilon a qualifié l'absence d'une voie réservée pour le transport en commun d'« aberrante » : « On fait une structure neuve au Québec et on ne met pas de voie réservée pour le transport en commun. » Le nouveau pont prévoit tout de même des accotements larges utilisables par les autobus.

La ligne de train de banlieue exo Vaudreuil-Hudson demeure le service de transport collectif qui dessert réellement Vaudreuil-Dorion, par un tout autre corridor. Lors des pires perturbations de 2021 et 2023, exo a offert la gratuité et des départs additionnels aux heures de pointe, et plus de 300 places de stationnement temporaires ont été ajoutées près de la gare de Vaudreuil en avril 2024.

Si le pont est fermé ou restreint

Lors des fermetures de 2021 et 2023, la circulation a été déviée vers deux itinéraires alternatifs : au sud, par l'autoroute 20 en passant par l'Île Perrot (ponts Galipeault et Taschereau) jusqu'à Sainte-Anne-de-Bellevue; ou, pour un détour plus long, par l'autoroute 30 qui contourne l'île de Montréal par le sud.

Où vérifier l'état actuel

Ce site est une ressource statique et ne peut pas afficher l'état de la circulation en temps réel. Pour l'état actuel du chantier et des voies, consultez la page officielle du gouvernement du Québec ci-dessous; pour un suivi plus local, InfoSuroit et Néomedia couvrent régulièrement les répercussions spécifiques à Vaudreuil-Dorion.
